本文介紹了京投集團在建項目2021年9月20日——2021年9月26日的施工進展情況。
1.弘儒佳苑項目
本周弘儒佳苑項目1#2#3#樓施工進度:
①.1#樓1-16層ALC墻板安裝完成;
②.2#樓協調輕質砌塊砌筑;
③.3#樓安裝1-13層ALC墻板。

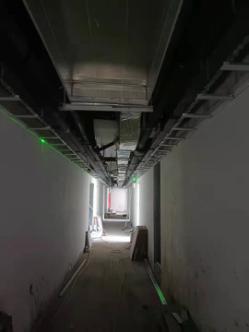

施工掠影:
2.弘儒頤園項目
本周弘儒頤園項目施工進度:
①.一標段,4#樓安裝五層模板,5#樓綁扎五層頂板鋼筋,6#樓綁扎五層頂板鋼筋;
②.二標段,7#樓安裝二層模板,8#樓安裝二層模板,9#樓施工基礎防水;
③.三標段,10#樓綁扎五層頂板鋼筋,11#樓安裝七層模板,12#樓綁扎六層頂板鋼筋。

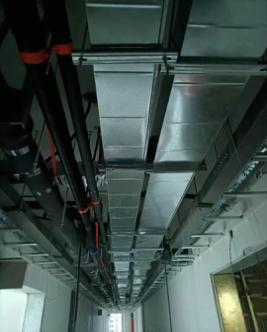

施工掠影:
3.高校生活園C地塊項目
本周高校生活園C地塊項目施工進度
①.C11#樓砌筑機房層砌體;
②.安裝17層AAC墻板;
③.G1#樓四層內墻上料。

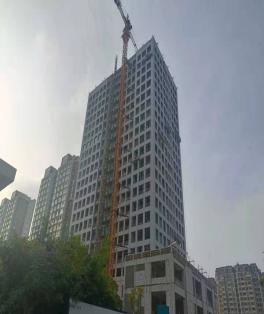

施工掠影:
4.京投SOHO項目
本周京投SOHO項目施工進度
①.外墻干掛石材:東立面、南立面、西立面找補、勾縫,北立面主副龍骨施工完成90%;
②.裝飾裝修:8-16層室內吊頂龍骨安裝完成,石膏板安裝完成,墻地磚鋪貼完成,廚衛間吊頂完成20%,天花邊吊施工完成,樓梯大理石鋪貼完成;
③.安裝:新風管道施工全部完成,消防末端噴淋安裝完成90%,末端設備安裝完成90%,通風、空調總體完成95%,進行整改、調試;
④.外窗:東西南立面安裝玻璃,北立面施工幕墻龍骨;
⑤.東側外圍回填。
施工掠影:
編輯|山東京投集團有限公司
2021年9月27日
上一條:2月26日京投SOHO樣板間盛大開放 |
下一條:京投集團在建項目周報(9.6-9.12) |
